Nuward : EDF vise dix petits réacteurs en Europe d'ici 2035, mais le calendrier reste flou

EDF veut déployer une dizaine de SMR Nuward en Europe d'ici 2035, avec la France puis l'Italie en tête. Conception, coût et calendrier restent à confirmer.

Par Adrien Tournel · Publié le · mis à jour le 20 octobre 2026

Illustration du petit réacteur modulaire Nuward
© NUWARD / Nuclear Engineering International (droits à confirmer)

EDF veut faire de Nuward, son petit réacteur modulaire (SMR), une série européenne : une dizaine d'unités d'ici 2035, selon une déclaration d'un dirigeant du groupe relayée à la mi-septembre 2026. Le projet, mis en pause en 2024 puis simplifié, cherche désormais ses clients et ses investisseurs.

Ce qu'EDF a annoncé

Le 18 septembre 2026, lors d'un événement organisé par sa filiale italienne Edison, un vice-président senior d'EDF a indiqué que le groupe visait 10 SMR Nuward dans l'Union européenne d'ici 2035 (NucNet, 22 septembre). Le premier serait construit en France, le deuxième en Italie avec Edison, et peut-être Saipem et Webuild. Des discussions sont en cours avec la Pologne, la Belgique et la Finlande.

Fin juillet, EDF avait confirmé chercher des investisseurs pour sa filiale Nuward d'ici la fin 2026, afin de réunir clients européens et partenaires industriels autour d'une première série. Aucun montant n'a été communiqué ; la presse spécialisée évoque des investissements de « dizaines de milliards ».

Un réacteur repensé en 2024

Lancé en 2019 par le CEA, EDF, Naval Group et TechnicAtome, Nuward était à l'origine conçu comme deux petits réacteurs à eau pressurisée de 170 MW, soit environ 340 MW. Après un blocage technologique en 2024, EDF a revu la conception pour s'appuyer sur des technologies existantes et éprouvées, afin de tenir délais et budgets.

Les chiffres de puissance varient selon les sources : 340 MW dans la conception d'origine, jusqu'à 400 MW d'électricité avec une option de cogénération d'environ 100 MW thermiques dans les versions plus récentes. Ils ne sont pas encore figés, puisque la conception est en cours d'optimisation.

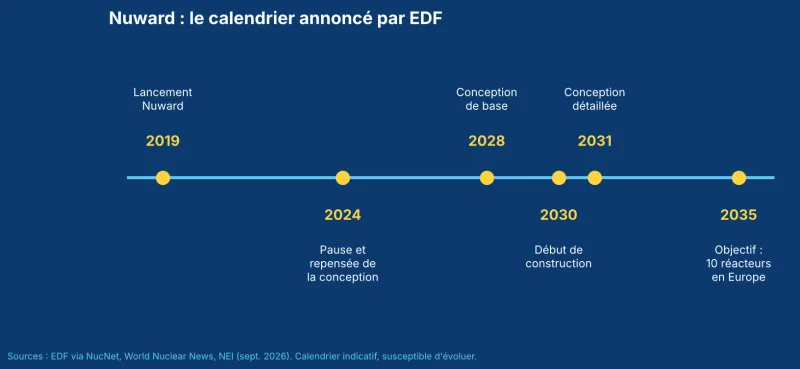

Frise du calendrier annoncé pour le SMR Nuward, de 2019 à 2035
Le calendrier annoncé pour Nuward : de 2019 au déploiement visé en 2035 © WattNeuf

Un calendrier encore lointain

  • conception de base visée en 2028, conception détaillée en 2031 selon un représentant d'EDF (avril 2026) ;
  • début de construction en 2030 et première production en 2035 selon World Nuclear News, avec une durée de chantier de 48 mois ;
  • commercialisation visée vers 2029.

Ces jalons ne sont pas tous cohérents entre eux (une conception détaillée en 2031 après un début de chantier en 2030 serait inhabituelle) : ils sont à prendre comme des ordres de grandeur rapportés par la presse, pas comme un échéancier officiel d'EDF.

Coût et réglementation

Nuward International indique viser un coût de l'ordre de 100 €/MWh (fourchette de 70 à 100 €/MWh selon Nuclear Engineering International), et un soutien de 300 millions d'euros de l'État via France 2030. Une revue réglementaire commune associe l'ASN et les autorités de la République tchèque, de la Finlande, des Pays-Bas, de la Pologne et de la Suède. En Italie, le retour du nucléaire passe par un projet de loi-cadre, après près de 40 ans d'interdiction.

Électricité ou chaleur : deux logiques en France

À côté de Nuward, qui reste un réacteur de production d'électricité, les petits réacteurs soutenus par France 2030 comme Calogena et Jimmy visent plutôt la chaleur ; nous les avons détaillés dans notre article sur les petits réacteurs innovants. Pour situer ces projets dans le parc actuel, voir où en est le parc nucléaire français et ce que prévoit la PPE3.

Sources : NucNet (22/09/2026), World Nuclear News (21/09/2026), Nuclear Engineering International (22/09/2026), Oil & Gas / Energy News (30/07/2026).
